    8月27日上午,由中铁四局集团承建的莱荣高铁二标项目正式启动全线首条电压等级最高的500千伏超高压线路的停电迁改施工,标志着莱荣高铁全线三电迁改施工进入攻坚大干阶段。

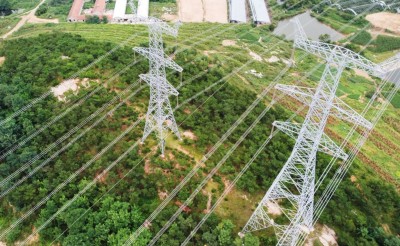

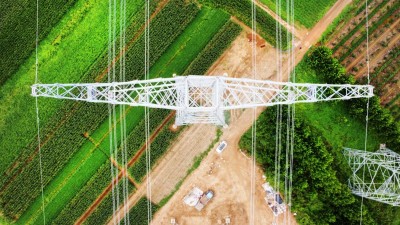

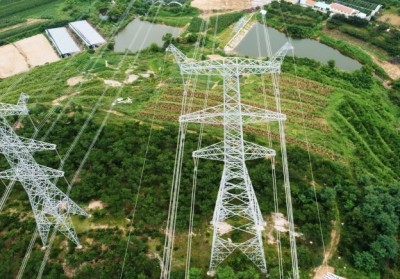

    此次迁改的500千伏超高压线路为中国最大的核能发电项目“海阳核电站”的配出线路,存在着电压等级高、停电影响范围大、停电周期短、施工难度大等难点,同时由于停电时间调整,原计划12月底完成的施工,需要提前至9月初完成,短时间内的协调、组织难度骤增。

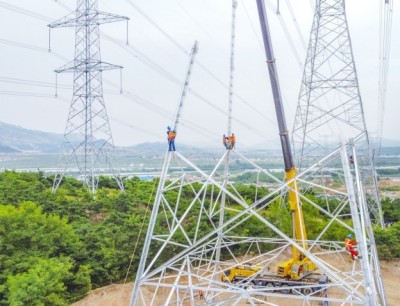

    在接到停电施工通知后,项目部火速响应、迅速行动,先后与国家电网、海阳核电、施工用地的产权单位等进行了多次协商,紧急调配施工人员30余人协助完成施工用地的大棚拆除工作,并组织大型机械设备10余台进行塔基基础施工,24小时三班倒不间断作业,全力确保停电前具备迁改施工条件。

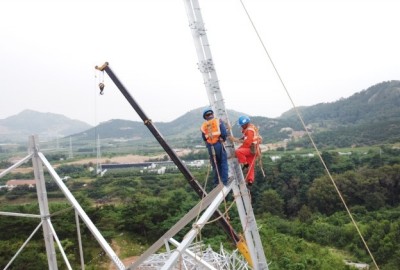

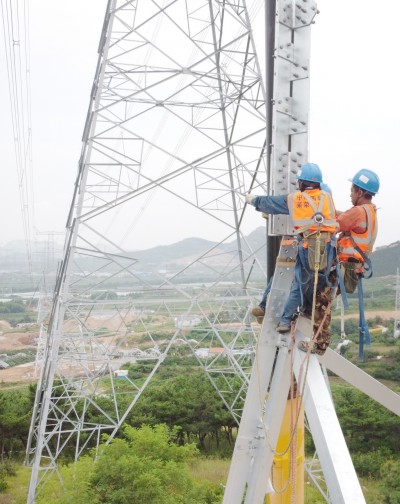

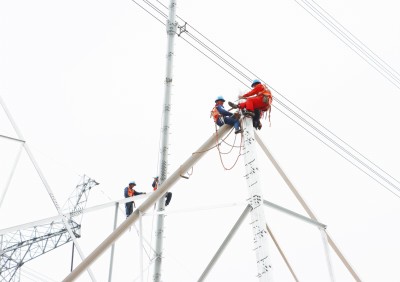

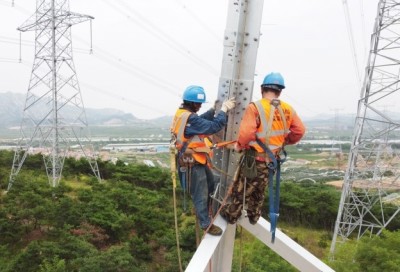

    此次停电完成后,项目部将紧抓黄金施工时间,计划组织150多名作业人员,在近百米高空开展迁改作业,在9天内完成线路迁改的全部工作,保障按时具备送电条件。

    (鲁颖 董静 孙涛)
